2026년 현재 정비사업 시장의 가장 큰 뇌관은 단연 '공사비'이다. 한국건설기술연구원(KICT)이 발표하는 건설공사비지수가 2020년 대비 33% 이상 폭등하며 역대 최고치를 갱신함에 따라, 대형 건설사들의 '공사비 증액 공식 공문'이 여의도, 송파 등 서울 핵심 정비사업장에 일제히 하달되었다. 본 글에서는 건설 원가 상승을 견인한 구조적 원인과 도급 계약이 변경되는 일련의 과정을 분석하고, 데이터 기반의 지수 상승 추이 및 입주민과 시공사 간의 첨예한 입장 차이를 심층적으로 규명한다.
1. 건설 원가 상승의 구조적 원인과 도급계약 변경 프로세스
공사비의 기준이 되는 도급계약은 단순히 시공사의 이윤 추구로만 변동되지 않는다. 현재의 공사비 폭등은 거시경제적 요인과 정책적 규제 비용이 복합적으로 얽힌 결과이다.
- 원가 상승의 3대 핵심 원인:
- 글로벌 공급망 재편과 자재비 폭등: 코로나 팬데믹 이후 누적된 인플레이션과 러-우 전쟁 등의 여파로 시멘트, 철근, 레미콘 등 주요 건설 기초 자재의 가격이 급등하였다.
- 인구 구조 변화와 노무비 급등: 주 52시간 근무제 안착과 내국인 숙련공의 고령화, 외국인 인력 쿼터제의 한계로 인해 현장 생산성은 저하된 반면 절대적인 인건비(노무비)는 큰 폭으로 상승했다.
- 안전 및 환경 규제 비용의 고착화: 중대재해처벌법 시행에 따른 전담 안전관리자 의무 배치, 스마트 안전장비 도입, 제로에너지건축물(ZEB) 인증을 위한 고효율 단열재 적용 의무화 등 '간접비'가 원가에 영구적으로 편입되었다.
- 도급계약 변경 프로세스: 최초 시공사 선정 시점의 '가계약' 단가는 물가상승률(에스컬레이션)과 설계 변경(하이엔드 마감재 등) 사유가 발생함에 따라 시공사의 증액 요청으로 이어진다. 이후 한국부동산원(REB)의 공사비 검증을 거쳐 조합 총회의 의결을 통해 최종 '본계약'으로 도급액이 확정되는 구조이다. 이 과정에서 검증된 인상분이라 하더라도 조합원들의 수용 여부에 따라 극심한 갈등이 발생한다.
2. 2020년 이후 건설공사비지수 및 지역별 증액 실태 시각화
2020년을 기준(100.0)으로 산정되는 건설공사비지수는 과거 연평균 2~3% 수준의 완만한 상승세를 보였으나, 2021년 이후 비정상적인 급등세를 기록하며 현재 정비사업 생태계를 위협하고 있다.

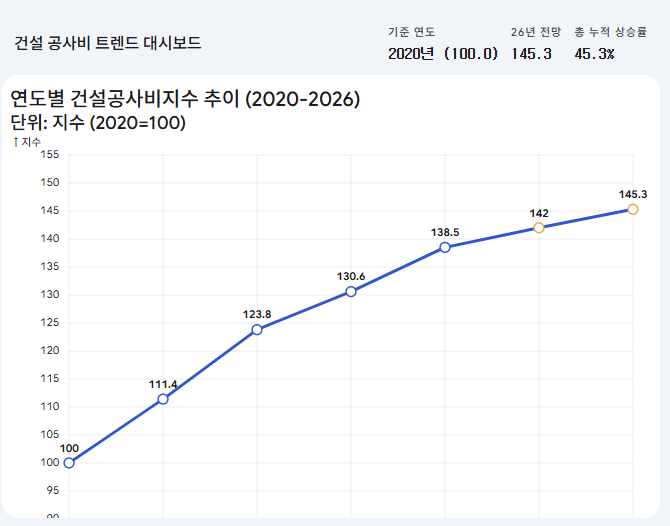

다음은 2020년부터 2026년까지의 건설공사비지수 실제 추이와, 여의도 및 송파 지역 주요 사업장의 평당 공사비 증액 현황을 분석할 수 있는 인터랙티브 데이터 패널이다.


3. 주요 지역(여의도, 송파) 도급공사비 증액 실태 분석
위 데이터에서 확인되듯, 핵심 권역의 주요 단지들은 최초 계약 대비 15%에서 최대 50% 이상의 공사비 증액 압박을 받고 있다.
- 여의도 권역 (초고층·하이엔드 특화): 여의도 한양아파트 등은 용도지역 상향에 따른 60층 이상의 초고층 주상복합 건립과 금융 허브에 걸맞은 하이엔드 수입 마감재 적용이 맞물렸다. 최초 평당 약 800만 원 선에서 논의되던 공사비가 지수 상승과 특화 설계가 더해지며 평당 1,000만 원에 육박하는 수준으로 증액 공문이 발송되었다.
- 송파 권역 (최초 도급 시점의 함정): 마천 4구역 등의 사례를 보면, 공사비 급등기 이전인 2020년~2021년경 평당 580만 원 수준에 최초 계약을 체결했던 단지들의 타격이 가장 크다. 건설사는 물가 지수 인상분을 반영하여 평당 880만 원 이상으로 50%가 넘는 인상안을 제시하고 있으며, 이는 조합원의 막대한 분담금 증가로 직결되고 있다.
4. 조합(입주민)과 시공사 간의 좁혀지지 않는 입장 차이
공사비 증액 공문을 마주한 현장에서는 사업 주체 간의 시각차가 극명하게 대립하며 사업 장기 표류의 원인이 되고 있다.
[표 1] 공사비 증액을 둘러싼 사업 주체별 입장 및 논리 대립
| 구분 | 조합(입주민)의 입장 | 시공사(건설사)의 입장 |
| 핵심 논리 | "과도한 증액은 조합원 재산권 침해 및 수용 불가" | "공사비지수 상승에 따른 실원가 보존 없이는 공사 불가" |
| 세부 주장 | - 한국부동산원의 공사비 검증 결과를 100% 신뢰할 수 없음. - 시공사가 불투명한 간접비를 원가에 과다 계상함. - 증액 시 일반분양가를 무리하게 올려 미분양 리스크 발생. |
- 자재비 및 인건비 폭등으로 기존 단가 유지 시 '역마진' 발생. - 중대재해처벌법 등 법정 필수 안전비용 투입 의무화. - 조합의 무리한 고급화 및 잦은 설계 변경이 비용 상승의 주범. |
| 대응 전략 | - 세부 내역서 요구 및 '가치 공학(VE)'을 통한 설계 축소. - 공사비 검증 지속 의뢰 및 극단적 경우 시공사 교체 불사. |
- 도급액 증액 미수용 시 착공 연기 및 공기 지연 경고. - 수익성 악화 현장의 경우 수주 포기 및 계약 해지 배수진. |
결론적으로, 역대 최고치를 기록 중인 건설공사비지수는 단순히 그래프 상의 숫자가 아니라 도심 정비사업의 성패를 가르는 가장 냉혹한 실물 지표이다. 조합과 건설사가 '원가 현실화'와 '수익성 보전'이라는 평행선을 좁히지 못한다면, 주택 공급 가뭄은 더욱 심화될 수밖에 없다. 이를 타개하기 위해서는 투명한 공사비 내역 공개와 더불어, 불필요한 과시적 설계를 지양하고 실용성을 추구하는 설계 최적화(VE)가 반드시 전제되어야 한다.
